bat365官网登录二期工程建设纪实

发布时间:2017-06-06浏览量:539

bat365官网登录二期工程项目包括:宿舍楼一幢,建筑面积8943平方米;实训楼三,建筑面积9361平方米;实训楼四,建筑面积10618平方米;实训车间,建筑面积4554平方米;步行桥一座,长36米,宽12米;400米标准跑道运动场;9片篮球场;以及配套道路、管网、绿化等。概算总投资11390万元。

建设项目在学校基建领导小组的领导下,基建办组织召开学校二期工程设计要点征询会、初步设计专家论证会;走访了部分兄弟学校和高校,了解校园运动场、篮球场建设情况;分别到发改委、规划局、环保局、水利局、建设局、气象局、供电局、城管局、审图办、消防支队、自来水公司、人防办、招标办、市公共资源交易中心等部门办理相关手续;多次与地勘、设计院、编标、跟踪审计、招标代理等协作单位沟通相关事宜。为二期工程项目顺利开工建设奠定了坚实的基础。

2015年寒假,按照市教育局要求,学校申报了国家发改委产教融合专项资金。在学校领导大力支持下,基建办认真研究发改委文件,及时与相关部门沟通,经过努力,完成申报材料,并网上申报。我校实训楼项目顺利获得国家发改委专项资金1880万元,为学校后续基建项目建设提供了资金储备。按照发改委要求,每月上报实训楼项目建设情况,并多次接受省市发改委的专项督查。

二期工程建设得到全校师生的关注,学校领导要求把二期工程建设上升到办人民满意教育的高度,建成民心工程、精品工程,确保为实现学校校区合并奠定基础。省市发改委领导、省教育厅领导、市教育局领导多次莅临施工现场了解项目进程情况,对施工质量、进度、安全等提出具体要求。

建设过程中还得到上级多个部门的关心和帮助,特别是质监站和安监站定期到建设工地检查工作,为二期工程的质量和安全保驾护航。

二期工程的建设得到多方的关心与支持。基建办的同志按照学校要求,保质量、保进度、保安全,合理分工,整体推进,为把工程建成优质工程、安全工程、廉洁工程而努力。

经过近2年的紧张施工,目前宿舍楼项目已经完工交付使用,实训楼项目6月中旬综合验收后交付,运动场、篮球场、道路管网等附属工程6月底完工,校园绿化已完成一半工作量,预计7月上旬交付。

二期工程项目已经雄姿初现,确保2017年秋学期全面投入使用。二期工程的全面建成,将为学校实现一个校区的集约化办学提供保障,同时实现系部、专业合理分布,并提供学生广阔的运动空间,为学校的事业发展添砖加瓦。(文/孟玲 审稿/王玮)

省市发改委领导视察工地

省教育厅领导视察建设工地

市教育局领导视察工地

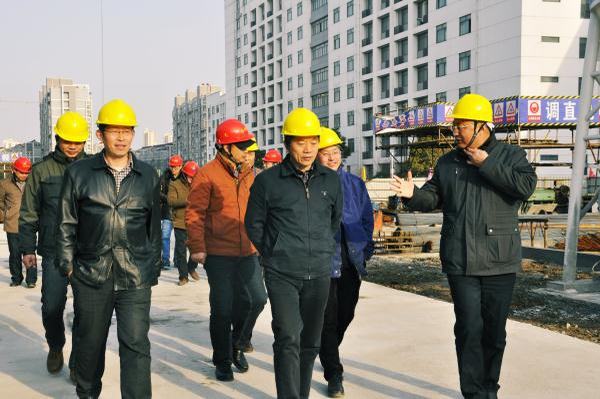

市质监站领导现场指导工作

已建成的学生宿舍楼

连接东西校区的步行桥

准备综合验收的实训楼、实训车间
